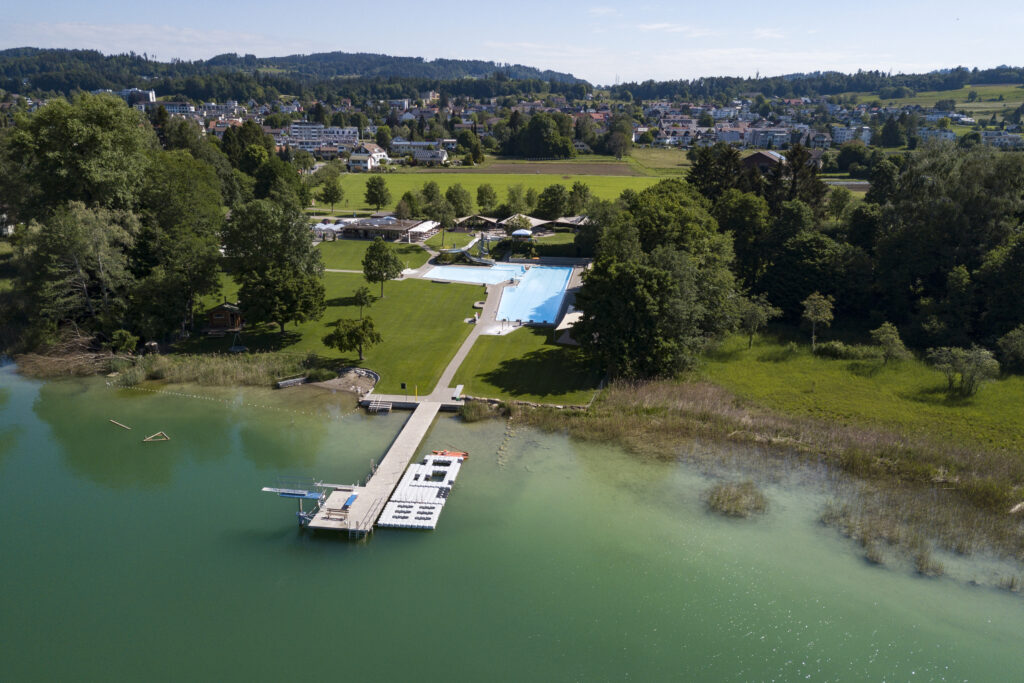

Umbau Gastro Strandbad Baumen
Das Strandbad Baumen ist seit vielen Jahren ein wichtiger Treffpunkt und eine beliebte Freizeit- und Sportanlage in Pfäffikon. Die Badi ist sehr gut besucht – allein im Sommer 2025 gab es fast 105’000 Eintritte. Restaurant, Eingangsbereich und die Büros der Badi sind in die Jahre gekommen und müssen saniert werden.
Die bisherigen Abklärungen zeigen zwei mögliche Wege, die innerhalb der gesetzlichen Vorgaben umsetzbar sind. Eine eher kostengünstigere Variante mit kleinerem Angebot steht einem grösseren Projekt mit mehr Komfort und fast genauso grossen Angebot wie heute gegenüber.
Die Umfrage zum Umbau Gastro Strandbad Baumen wurde per Ende März abgeschlossen. Wir danken vielmals für die rege Teilnahme. Die Ergebnisse werden mit Informationen zum weiteren Vorgehen und dem Variantenentscheid kommuniziert.
Weitere Informationen zum Projekt:
– Präsentation Informationsveranstaltung vom 10.12.2025
– Pläne Projekt Kleinspecht
– Pläne Projekt Haubentaucher

Ergebnisse des Mitwirkungsprozesses
Der Mitwirkungsprozess zum Neubau bzw. Umbau der Gastronomie im Strandbad Baumen ist abgeschlossen. Die Ergebnisse der Online-Umfrage und die daraus abgeleitete Projektvariante liegen nun vor.
Die Online-Umfrage mit 692 Teilnehmenden ergab eine klare Präferenz für die Variante ‹Haubentaucher› (57,5 %). Die Mehrheit der Befragten wünscht sich ein ganzjähriges Gastronomieangebot bei gleichzeitigem Erhalt des typischen Badi-Charakters.
Hier finden Sie die detaillierten Umfrageergebnisse:
Beschlossene Variante
Aufgrund der Umfrageergebnisse und der kantonalen Naturschutzvorgaben hat der Gemeinderat in der Gemeinderatssitzung vom 3. Juni 2026 die Variante «Haubentaucher light» beschlossen. Das ursprüngliche Konzept wurde so angepasst, dass die Nutzungsintensität reduziert wird.
Die Investitionskosten belaufen sich auf rund 3 Millionen Franken (exkl. ökologischer Aufwertung).
Weitere Details zum Thema finden Sie hier:
- Details Variante «Haubentaucher light»
- Medienmitteilung Umfrageergebnisse und weitere Schritte vom 12.06.2026
- Gemeinderatsbeschluss vom 3. Juni 2026
Nächsten Schritte
Folgender Zeitplan ist vorgesehen:
| Vorbereitung Planerwahlverfahren | Mai bis Juli 2026 |
| Öffentliche Ausschreibung (Präqualifikation) | Juli bis Oktober 2026 |
| Öffentliche Ausschreibung (Angebotsphase) | Oktober bis Februar 2027 |
| Bewertungsentscheid/Zuschlag | März 2027 |
| Kommunikation/Begleitung Entscheidprozess | Juni 2027 – März 2028 |
| Projektierungskredit an Gemeindeversammlung | Sept/Okt 2027 |
| Vorprojekt, Bauprojekt, Baugesuch | Okt 2027 – August 2028 |
| Bewilligungsprozess | 2028/2029 |
| Kommunikation/Begleitung Entscheidprozess | November 2029 – März 2030 |
| Urnenabstimmung Baukredit | März 2030 |
| Submission, Ausführungsplanung | April – Herbst 2030 |
| Baustart | Herbst 2030 |
